一、工程概況及施工方法
本工程為烽火通信5G承載應用項目A2綜合樓鋼網架屋面工程,位于武漢市江夏區。
A2綜合樓鋼網架屋面建筑面積3778平方米,主體為地上3層周邊帶夾層(局部4層)混凝土框架結構,其核心屋蓋采用正放四角錐鋼網架結構,支座設計標高19.5米,網架縱向長度92.2m,跨度52.4m。網架由1113個螺栓球節點、4255根桿件組成,整體呈空間雙曲面網格狀,是典型的“大跨度、異形”網架結構。

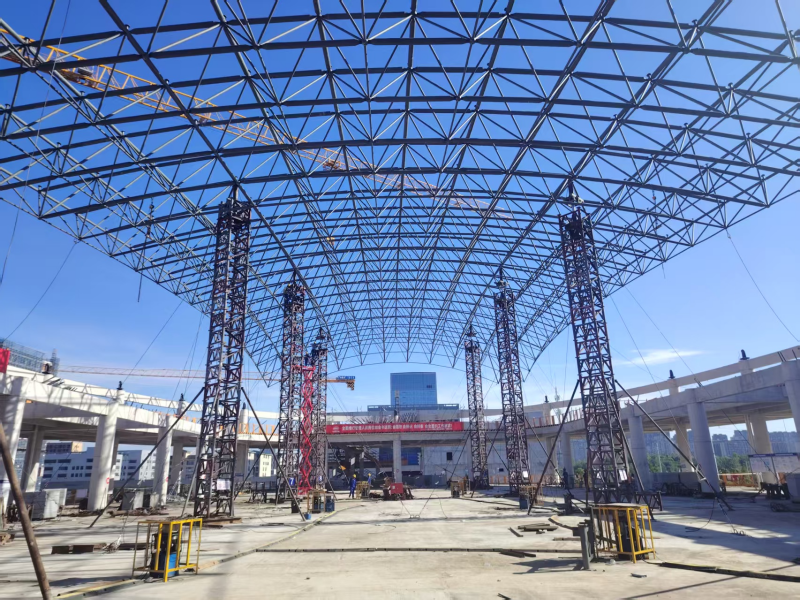

傳統網架安裝方式(如高空散裝、分塊吊裝)存在高空作業風險高、施工作業面開闊、場地道路硬化適宜大型機械進出場要求等問題。為此,項目團隊經多輪論證,最終選用液壓同步頂升技術:將網架在樓層面拼裝成整體(分片單元),通過液壓提升器與臨時支撐體系配合,同步、勻速將其從3層樓面提升至設計高度,大幅降低高空作業風險,提升施工效率。
二、精心籌備筑牢“安全堤壩”
頂升施工前,項目團隊圍繞“安全、精準、高效”目標,開展為期1個月的籌備工作:
1. 技術交底與方案優化
組織設計、施工、監理、監測等單位召開專項技術會,針對網架結構特點,細化頂升方案,并于2025年6月28日通過專家論證
劃分頂升單元:將整體網架分為一個頂升分區和六個散裝區,設置8個頂升點(液壓千斤頂);
設計臨時支撐體系:采用格構式鋼柱作為臨時支撐,頂部設置調平裝置,確保網架在頂升過程中“穩如磐石”;
同步控制策略:采用“位移-壓力雙控”模式,通過傳感器實時監測各提升點位移與油壓,偏差超過5mm即觸發報警并自動調整。
3. 人員培訓與應急演練
組織40名參建人員開展專項培訓,重點講解液壓設備操作、監測數據判讀、突發情況處置等內容;開展“提升中斷、支撐失穩、坍塌”等應急演練,確保全員熟悉應急流程。
三、頂升控制的重點及難點
1. 多點頂升的同步控制:
頂升過程中,最關鍵的是多點頂升的同步性。項目采用“數據控制 手動微調”策略,通過電子位移傳感器采集數據,中央處理器接收處理數據,超限預警,進而達到行程同步控制。
主控系統根據預設速率(如50mm/min)統一指令各泵站;
數控屏實時監控行程數據,若某點因摩擦阻力出現滯后(如偏差5mm),立即停止頂升,通過手動閥補壓,確?!褒R頭并進”;

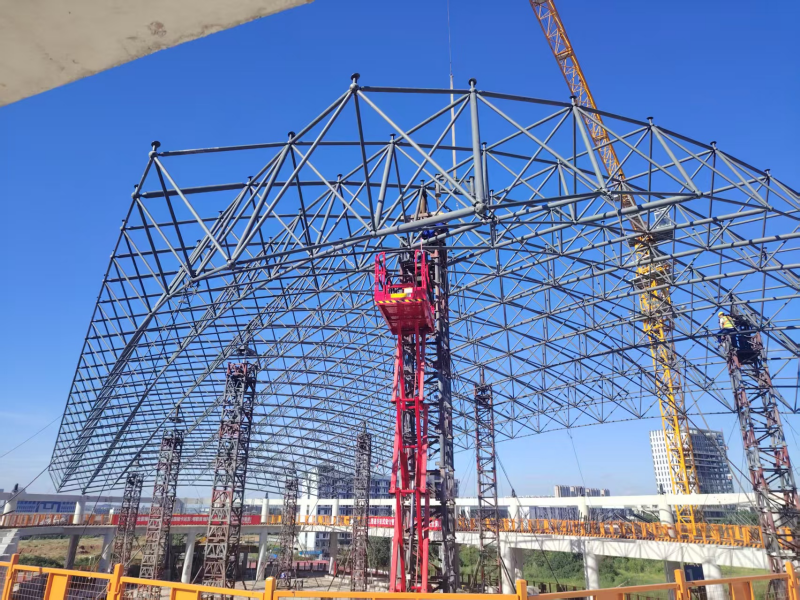

全程采用“分節提升”策略:每提升770mm暫停,檢查網架變形、支撐穩定性及設備狀態,確認無誤后再繼續。
2. 實時監測:科技賦能“分毫不差”
應力監測:在網架關鍵桿件(如跨中受拉桿、支座附近受壓桿)粘貼應變片,實時采集應力數據,確保不超過設計允許值(如Q355鋼材許用應力215MPa);
位移監測:通過全站儀觀測網架支座中心坐標,偏差始終控制在±5mm內(遠低于規范要求的±15mm);

四、攻堅克解“推進度”
1. 強風天氣下的穩定性控制
施工期間遭遇4-6級陣風,可能導致網架側向擺動。團隊緊急啟用“抗風纜 臨時拉索”方案:在網架四角設置φ16mm鋼絲繩,一端固定于地錨,另一端固定與螺栓球下弦節點,通過花籃螺栓調節張力(每根纜索拉力21.4kN),有效抑制擺動幅度(實測擺動量<50mm)。
2.高溫酷暑牢筑安全防線
當烈日炙烤大地,當汗水浸透工裝,工友們頭頂烈日在38度的高溫下有序拼接構件,用汗水與堅守書寫著“高溫不下火線、安全不打折扣”的施工答卷。
五、領導關懷,八方旗幟再添風采
網架頂升工程的圓滿完成,不僅為項目整體推進注入強勁動力,更展現了我公司在大跨度鋼結構施工的技術實力。
本次網架頂升施工實現“三零”目標(零安全事故、零質量缺陷、零進度延誤)。
技術創新:首創“分區分級同步頂升,高空散裝接力”工藝,解決了大跨度網架頂升同步性與穩定性控制的技術難點;
效率提升:較傳統高空散裝法縮短工期15天,減少高空作業工時30%;
圖文:李孝偉
